办公空间项目很少因为某个单一问题而失败。项目的最终表现,往往是由跨阶段、跨团队、跨专业的一系列细微决策逐渐累积形成的。若这些决策之间缺乏足够协同,其影响便会在推进过程中逐步累积,往往等到成本、工期或运营灵活性已经受到影响时,问题才真正显现。
本文探讨一种结构化的办公空间交付方法,说明如何将“协同一致”从一个理念转化为可执行的实践,使项目能够从早期策略阶段一直保持一致性,直至最终交付和运营。
如今的办公空间项目通常由经验丰富的顾问团队、施工单位以及企业客户团队共同推进。因此,真正的挑战并不在于各方能力本身,而在于项目初衷能否贯穿整个交付过程,以及当责任从策略阶段转向设计、从设计转向施工、再从施工转向运营时,如何保持信息与决策的连续性。

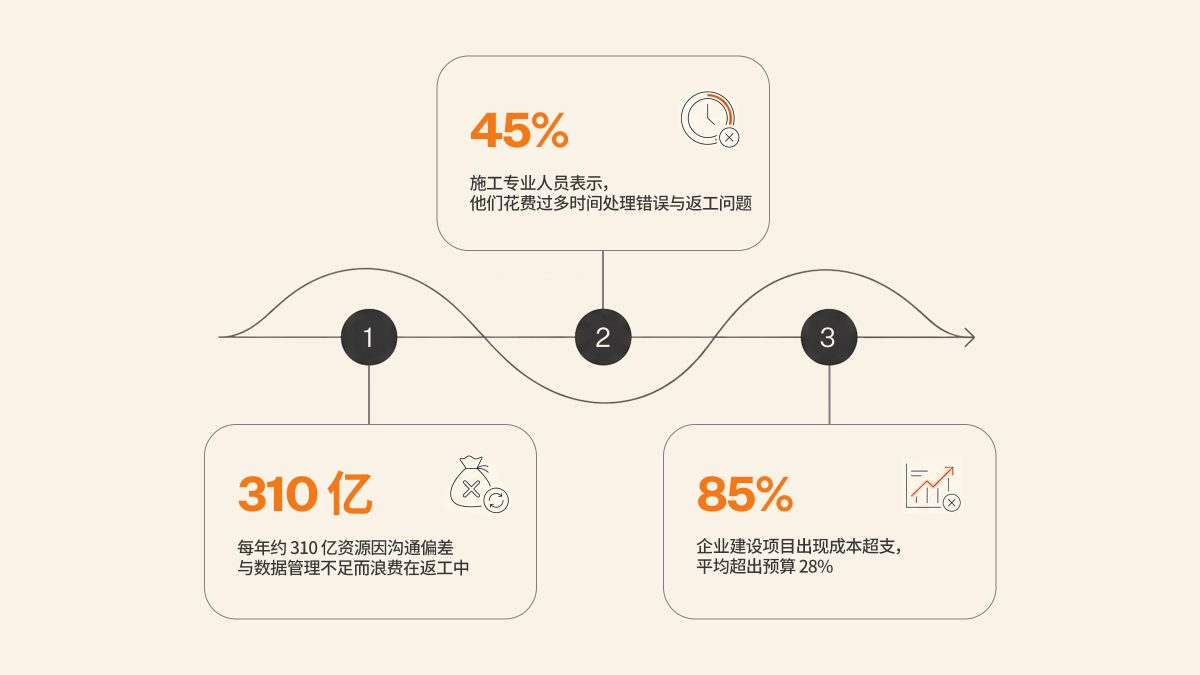

由于沟通偏差与数据割裂,大量项目时间与资源被返工消耗,不仅导致显著的成本超支,也让团队投入大量精力处理由此产生的问题。 大多数办公空间项目在启动阶段都具备清晰的战略目标。企业发展诉求被明确,转型方向被定义,衡量成功的标准也在早期建立。
真正的复杂性,往往出现在这些目标被逐步转化为具体交付成果的过程中。
随着信息从项目任务书(brief)进入设计阶段,再从设计进入施工阶段,最终进入运营阶段,信息需要在不同专业、合同结构以及不同技术深度之间不断被转译。如果缺乏结构化的连续性框架,每一次转换都可能成为新的风险来源:

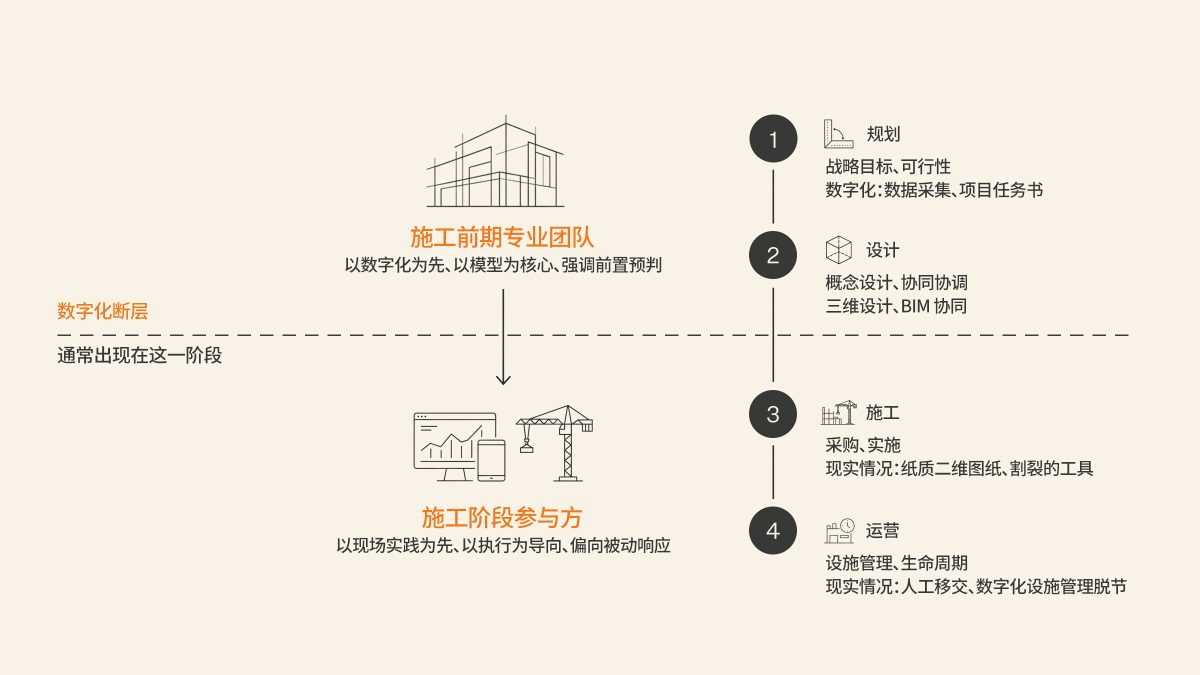

数字化驱动的规划与设计阶段,往往与更加分散、以执行为导向的施工和运营阶段之间存在脱节。这种断层使项目在推进过程中容易失去协同一致性与信息连续性。 这种错位的影响具有累积性。当不同阶段的不确定性不断增加时,决策往往变得更加局部和被动,项目重心也会从最初的业务转型目标逐渐转向问题应对与风险控制。
因此,尽早进行信息验证至关重要。在关键决策被确定之前,对项目现场条件、楼宇基础条件以及数字模型提前对齐,可以在上游阶段消除不确定性,从而支持更稳定的决策,并提升成本控制的确定性。
当早期阶段的对齐问题不断累积,其影响通常会在施工现场最明显地体现出来。施工阶段是设计意图与真实条件相互验证的阶段,同时也是项目协调工作直接影响工期稳定性、成本控制和质量结果的关键阶段。
传统的协同方式通常依赖于顺序式澄清流程:
发现问题 → 发出技术询问 → 更新信息 → 再次发布
这种方式不仅容易造成时间延误,也会使项目逐渐进入一种被动响应的问题处理模式。
更有效的方法是将协同视为一个共享信息问题。当设计意图、协同数据以及实时现场条件能够在统一的信息环境中被访问时,团队就可以在实际场景中即时做出决策,而不必通过层层升级的沟通流程来解决问题。
在这种模式下,协同工作的重点从问题修正转向问题预防:

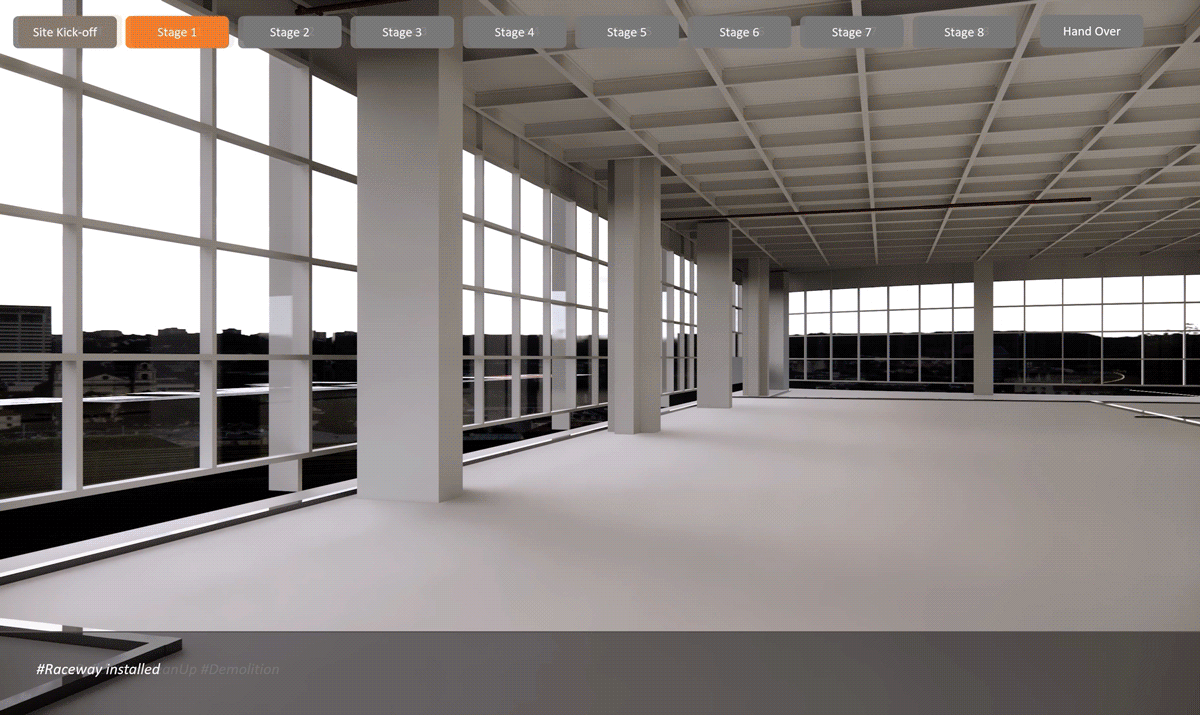

作为数字化交付流程中的早期施工阶段,该环节从既有现场条件出发,引导项目逐步推进至最终完成。 项目移交通常被视为交付阶段的终点,但实际上,它只是一个资产生命周期中最长阶段的开始。
一个办公空间的长期价值不仅取决于技术系统本身,更取决于信息如何被结构化、如何保持关联,以及如何在长期运营中持续被维护。
许多运营问题其实可以追溯到设计或施工早期阶段。当这些阶段的决策没有充分考虑未来使用需求时,问题就会在运营阶段逐渐显现。
如果项目交付与运营之间的信息连续性丢失,设施管理团队往往需要面对复杂系统,却缺乏理解这些系统所需的背景信息。
因此,面向运营的建设方式需要重新思考项目信息的角色。在这种方法中:
当这种连续性得到保持时,未来的运营活动,例如设备维护、空间调整或功能升级,都能够在更充分的信息基础上进行,而不必采取被动应对的方式。
换句话说,运营表现并不是交付后的附加问题,而是从项目最早的协同和交付阶段就已经被决定。

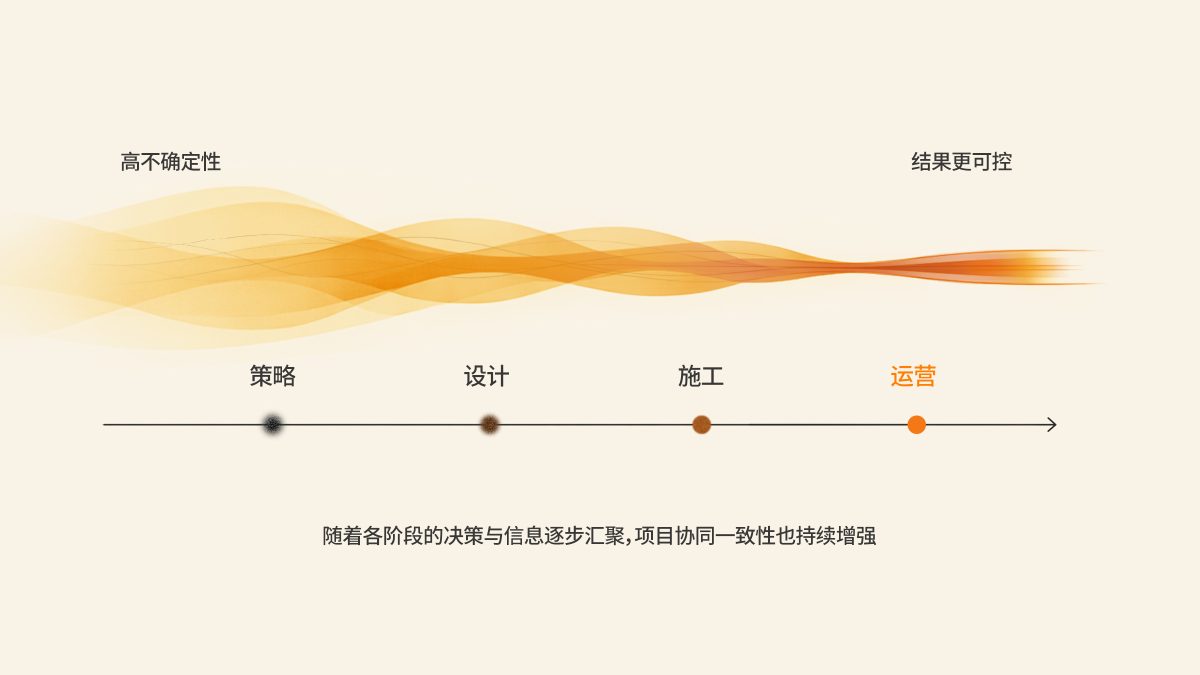

随着项目从策略阶段进入设计、施工并最终进入运营阶段,保持初始目标的一致性始终是一项挑战。
因为在整个过程中,决策会不断被验证、调整并实施。
这种一致性可以通过一种整合式项目方法实现,使策略、设计、施工与运营之间形成有效连接:
在穆氏,我们通过专业团队能力、结构化工作方法以及数字化协同流程,在项目全生命周期中保持协同一致性。
这一工作由跨策略、设计、交付和运营领域的专业人员共同推进。在实际项目中,这一方法通过一系列协调的交付实践得以落地。以下案例来自我们近期完成的一个位于印度金奈的大型银行园区项目:
结构化任务书与决策框架
通过结构化任务书和决策框架,将企业战略目标转化为清晰且可验证的项目需求。在金奈园区项目中,这一框架帮助团队建立了业务目标与设计深化之间的可追溯关系,使项目即便经历多轮设计调整,仍能保持工期连续性,并始终与最初战略方向保持一致。
协同数字建筑模型支持多个设计专业之间的整合审阅、分析与决策,使跨专业协作建立在统一的信息基础之上。 协同数字模型

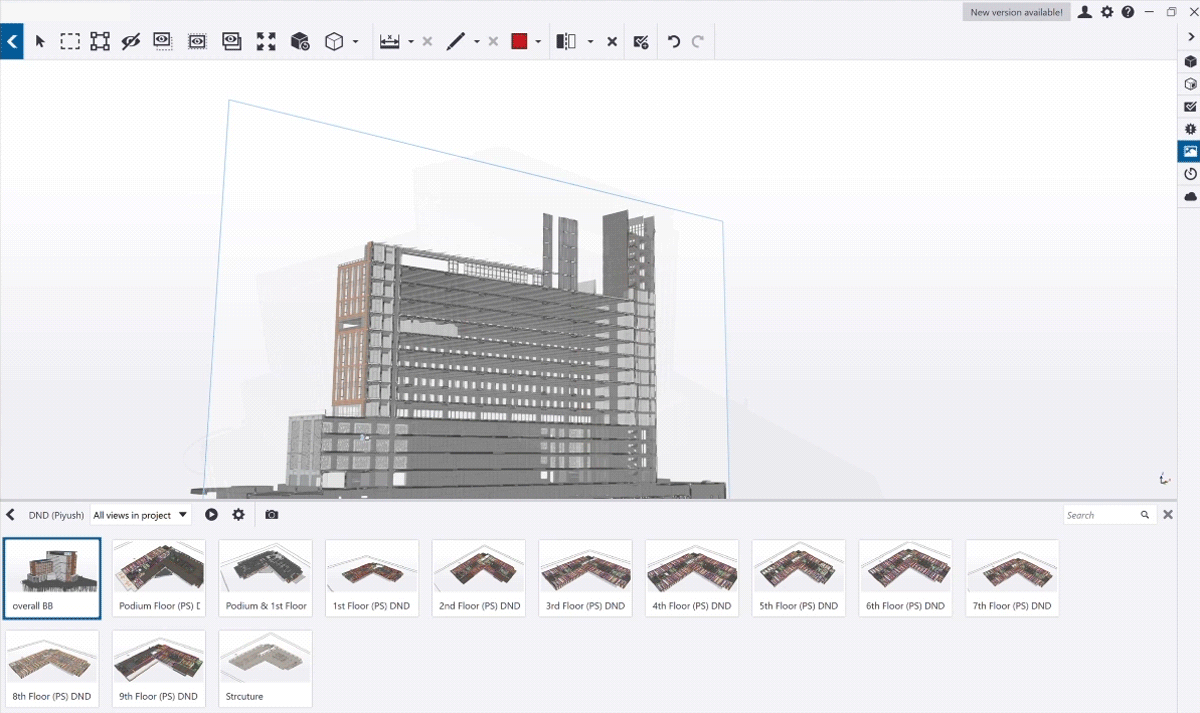

数字模型作为项目各阶段共享的核心参考。
这些模型并非静态成果,而是信息丰富的协同环境,既支持施工阶段协调,也保证信息连续性。
项目共投入:
与此同时,团队在前期即完成对现场条件和原建筑限制的验证,显著降低了后期返工风险。
共享协同平台
在施工阶段,使用共享协同平台,使设计意图、协同数据以及实时现场条件对所有参与方保持可见。这一方法减少了对传统顺序澄清流程的依赖,使决策能够更加及时和有效。
在项目实施过程中,这一机制通过以下协同活动得到强化:
项目因此从被动的澄清流程转向主动问题解决模式。
清晰的治理结构
通过明确的治理机制和评审节点,为决策过程提供结构化支持。
包括:
这一治理体系帮助团队在整体背景下解决问题,而不是孤立处理单点问题。
最终,该方法实现:
在真实项目实践中验证交付价值 面向运营的数据结构
在项目移交阶段,模型和数据结构已经按运营需求进行组织。项目数据不仅用于交付,还用于未来:
在该园区项目中,协同优化包括:
这些优化显著提升了系统维护便利性与空间效率。
通过让复杂性被提前识别并系统化管理,这种方法能够为办公空间项目带来更高的交付确定性,并创造长期运营价值。
如果您希望了解如何在下一阶段项目中降低风险并提升项目表现,欢迎与我们的团队联系。
Director - AIBIM
